今年是绛帐至法门寺公路改扩建工程通车之年。一季度以来,西宝改扩建管理处开足马力投入到通车决战当中,全力消除征迁断点、理顺建设环境,加大人力物力,合理施工组织,在确保质量和安全的前提下,确保完成当季建设任务。

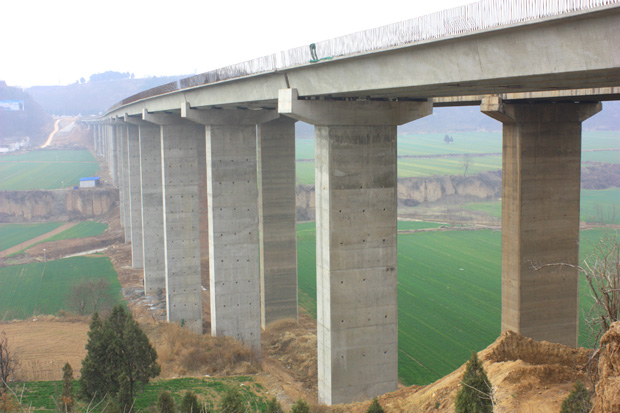

具体形象进度方面,完成路基土石方15万方,占一季度计划的100%,累计完成总量的100%。完成桥梁桩基16根、墩柱完成17个、盖梁13个,均占一季度计划的100%,分别累计完成占总量98%、91%和88%;架设梁板73片、桥面系完成400延米,均占一季度计划的100%,分别累计完成占总量78%和35%。
