连日来,随着西宝改扩建工程西安至兴平段沥青上面层工程平稳推进,该段波形梁、防眩板、标线等交通安全工程施工也快速有序地跟进。

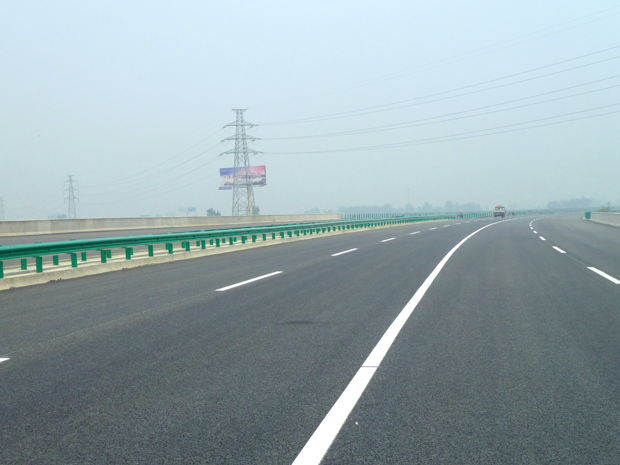

资料显示,该段交通安全工程涉及106.4km护栏板、31.1km防眩板、37455 标线。其中,除阿房宫立交外护栏立柱施工已先期完成,7月15日,波形梁、防眩板立柱及标线等其他交安工程同时开始进场施工。
施工过程中,施工单位加快材料储备,加大人员投入,确保交安工程的顺利进行。预计除阿房宫立交外,该段交通安全工程将于9月15日前完成。
